Щит собран, панели установлены, светильники и электрокарнизы подключены. До заселения осталось несколько недель, и заказчик рассчитывает пользоваться умным домом сразу после завершения ремонта. Но выясняется, что назначение клавиш ещё не согласовано, сценарии описаны только в общих чертах, а управление климатом никто не проверял вместе с подрядчиком по кондиционированию.
Оборудование уже на объекте, однако впереди остаются настройка, испытания и устранение замечаний. Если время на них не предусмотрено, запуск системы начинает конкурировать с другими работами перед сдачей дома.
Пусконаладку KNX нужно планировать заранее. Это не означает, что всю систему необходимо настроить до отделки. Важно заблаговременно определить требования, исполнителя, исходные материалы и порядок проверки. Тогда работы можно выполнять по мере готовности объекта.
Программирование и пусконаладка KNX: в чём разница
В разговоре с заказчиком словом «программирование» нередко называют весь процесс запуска умного дома. Для согласования работ полезно разделить несколько задач.

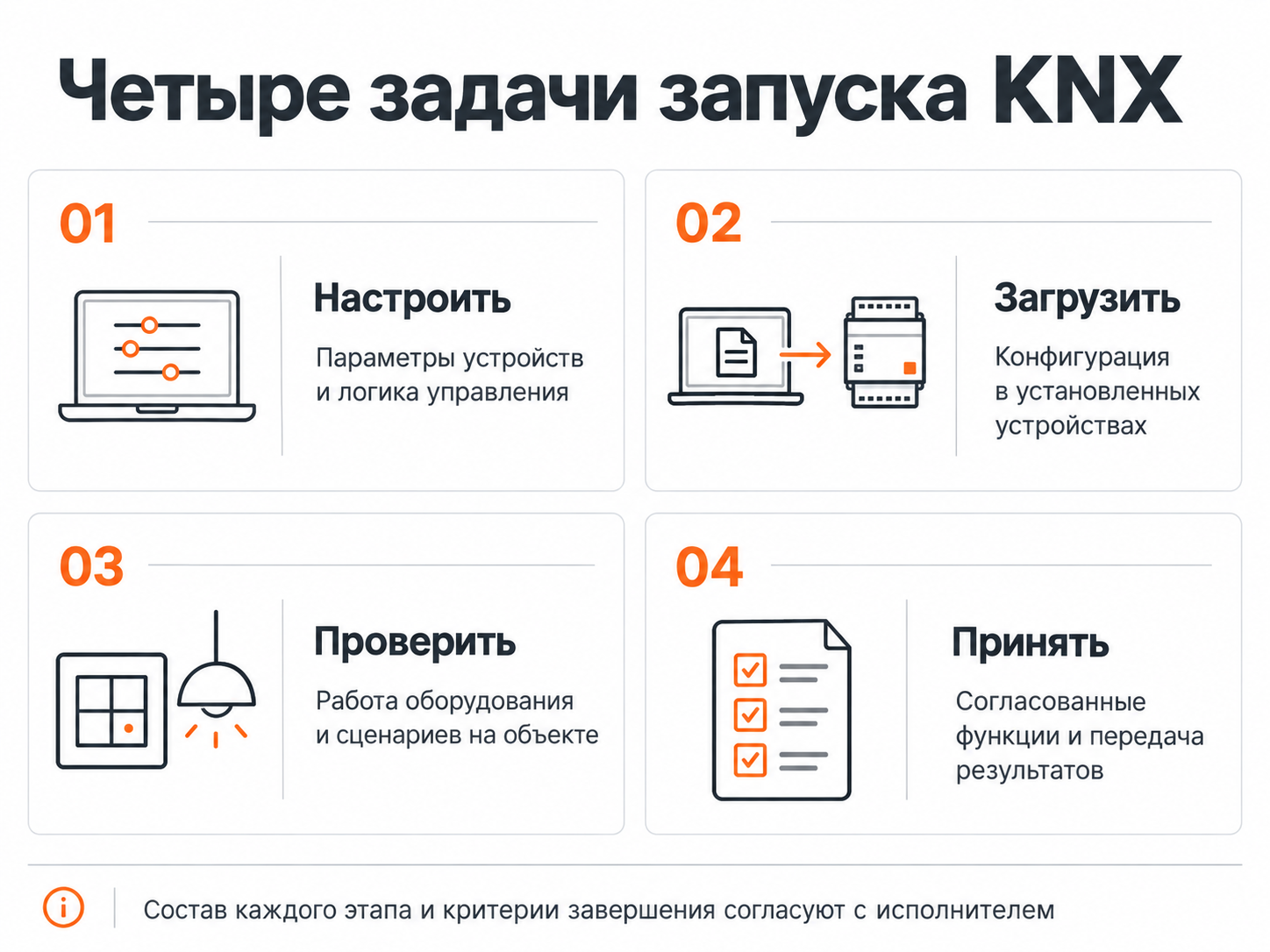

| Работа | Что происходит |
|---|---|
| Программирование KNX | Настраиваются параметры устройств, связи между ними и логика управления |
| Загрузка конфигурации | Подготовленные данные передаются в установленные устройства |
| Пусконаладка | Проверяется работа оборудования на объекте, выявляются отклонения и корректируются настройки |
| Приёмка | Согласованные функции проверяются с заказчиком, передаются результаты работ |

Для конфигурации KNX применяется ETS — программный инструмент для настройки системы. В нём специалист формирует проект, задаёт параметры и связи устройств. Официальная документация KNX отдельно описывает загрузку данных в оборудование и средства диагностики установки.
Поэтому загрузка конфигурации ещё не завершает работу. Нужно убедиться, что команды выполняются на реальном объекте, оборудование подключено в соответствии с документацией, а поведение системы отвечает согласованным требованиям.
Конкретный состав программирования и пусконаладки следует зафиксировать с исполнителем: какие функции он настраивает, что проверяет и какие материалы передаёт.
Почему позднее подключение специалиста усложняет запуск
Сценарии остаются пожеланиями
«Ночной режим», «вечерний свет» и «управление климатом» звучат понятно, пока не начинается настройка.
Что должно происходить после нажатия кнопки «Ночь»? Выключается ли весь свет? Продолжают ли работать датчики в коридоре? Закрываются ли шторы? Может ли человек изменить освещение вручную?
Если ответы не согласованы, специалисту приходится выяснять их во время запуска. Решения обсуждаются в условиях ограниченного времени, а заказчик может обнаружить, что представлял сценарий иначе.
Возможности оборудования не сопоставлены с требованиями
Программирование KNX позволяет реализовать функции в пределах возможностей выбранных устройств и подключённых систем.
Например, для регулирования яркости нужно подходящее сочетание светильника, драйвера и устройства управления. Для интеграции кондиционера — поддерживаемый интерфейс и совместимое решение.
Если эти вопросы впервые проверяются после монтажа, может потребоваться уточнение комплектации, изменение сценария или дополнительные работы. Настройка не заменяет проверку оборудования перед закупкой.
Документы не отражают фактический монтаж
На стройке меняются светильники, перераспределяются группы, заменяются устройства. Если изменения не внесены в рабочую документацию, программист получает описание, которое отличается от установленной системы.
Перед настройкой приходится выяснять, какой канал управляет конкретной нагрузкой, где находится устройство и какие подключения были изменены. Это отдельная работа, которую необходимо учитывать в сроках.
Смежные системы не готовы к проверке
Для запуска светового сценария нужны готовые светильники и соответствующие подключения. Для проверки климатической интеграции — установленное оборудование, необходимые интерфейсы и участие ответственных специалистов.
Если подрядчики заканчивают свои работы в разные даты, комплексную проверку нельзя провести одним действием. Порядок взаимодействия лучше согласовать заранее.
На испытания не оставлено времени
Дата заселения назначена, отделка заканчивается, а запуск автоматизации считается небольшой завершающей задачей.
Но после загрузки конфигурации ещё нужно проверить функции, зафиксировать замечания и при необходимости внести изменения. Если этого нет в графике, часть вопросов может перейти на период, когда в доме уже живут.
Раннее планирование помогает понять объём работ и включить проверку системы в общий календарь строительства.

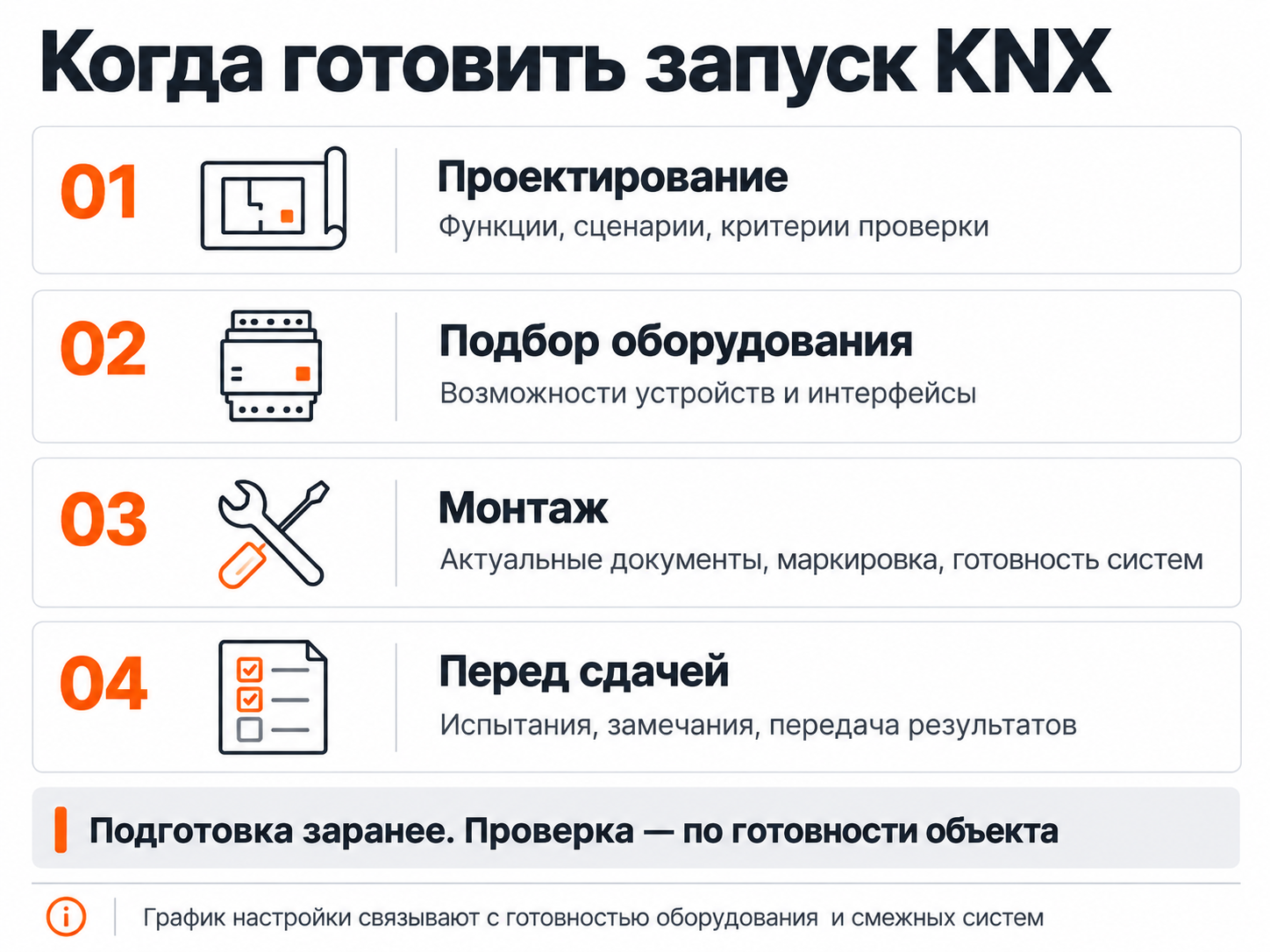

Когда планировать программирование и пусконаладку KNX
Специалиста по настройке полезно подключать тогда, когда формируются требования и выбирается оборудование. Его участие на этой стадии помогает уточнить реализуемость сценариев и материалы, которые потребуются для запуска.

Работы удобно разделить на этапы.
| Стадия объекта | Что необходимо согласовать |
|---|---|
| Требования и проектирование | Функции, сценарии, способы управления и критерии проверки |
| Подбор оборудования | Возможности устройств, интерфейсы и ограничения |
| Подготовка монтажа | Документы, маркировку, доступы и взаимодействие подрядчиков |
| Готовность отдельных систем | Последовательность настройки и испытаний |
| Перед сдачей | Комплексную проверку, устранение замечаний и передачу результатов |
Часть конфигурации можно подготовить до выезда на объект, если исходные данные достаточно подробны. Однако проверка фактических подключений и поведения системы требует готовности соответствующего оборудования.
Возможен и поэтапный запуск: например, сначала отдельных групп освещения, затем штор и климатической интеграции. Последовательность определяется архитектурой системы и строительным графиком.
Что подготовить для программирования KNX в ETS
Чем точнее исходные материалы, тем проще оценить объём настройки и избежать повторных уточнений.
Для обсуждения работ подготовьте:
- техническое задание и перечень функций;
- описание сценариев;
- актуальную спецификацию оборудования;
- рабочую документацию;
- сведения о заменах и изменениях монтажа;
- назначение каналов и маркировку устройств;
- модели оборудования, которое требуется интегрировать;
- существующий проект ETS, если система уже настраивалась;
- необходимые доступы и сведения о защите проекта, если применимо;
- контакты ответственных подрядчиков;
- график готовности отдельных систем.
Если части материалов нет, сообщите об этом сразу. Можно начать с изучения имеющихся документов, но восстановление информации о монтаже или предыдущих настройках влияет на состав работ.
Полезно также обозначить утверждённые решения и вопросы, которые ещё обсуждаются. Например, состав освещения уже определён, а расписание работы штор заказчик хочет уточнить позднее.
Какие сценарии нужно описать до настройки
Сценарий должен объяснять, что запускает действие, какое оборудование участвует и как пользователь может вмешаться.
Удобная структура:
Условие запуска → действия → исключения → ручное управление → ожидаемый результат.
Ниже — иллюстративные примеры, которые нужно адаптировать к привычкам жильцов.
«Ушёл из дома»
Уточните, какие группы освещения отключаются и какие потребители продолжают работать. Определите, должен ли изменяться климатический режим и что происходит после возвращения.
Команда не должна отключать оборудование только потому, что оно подключено к управляемому каналу. Назначение каждой нагрузки необходимо учитывать отдельно.

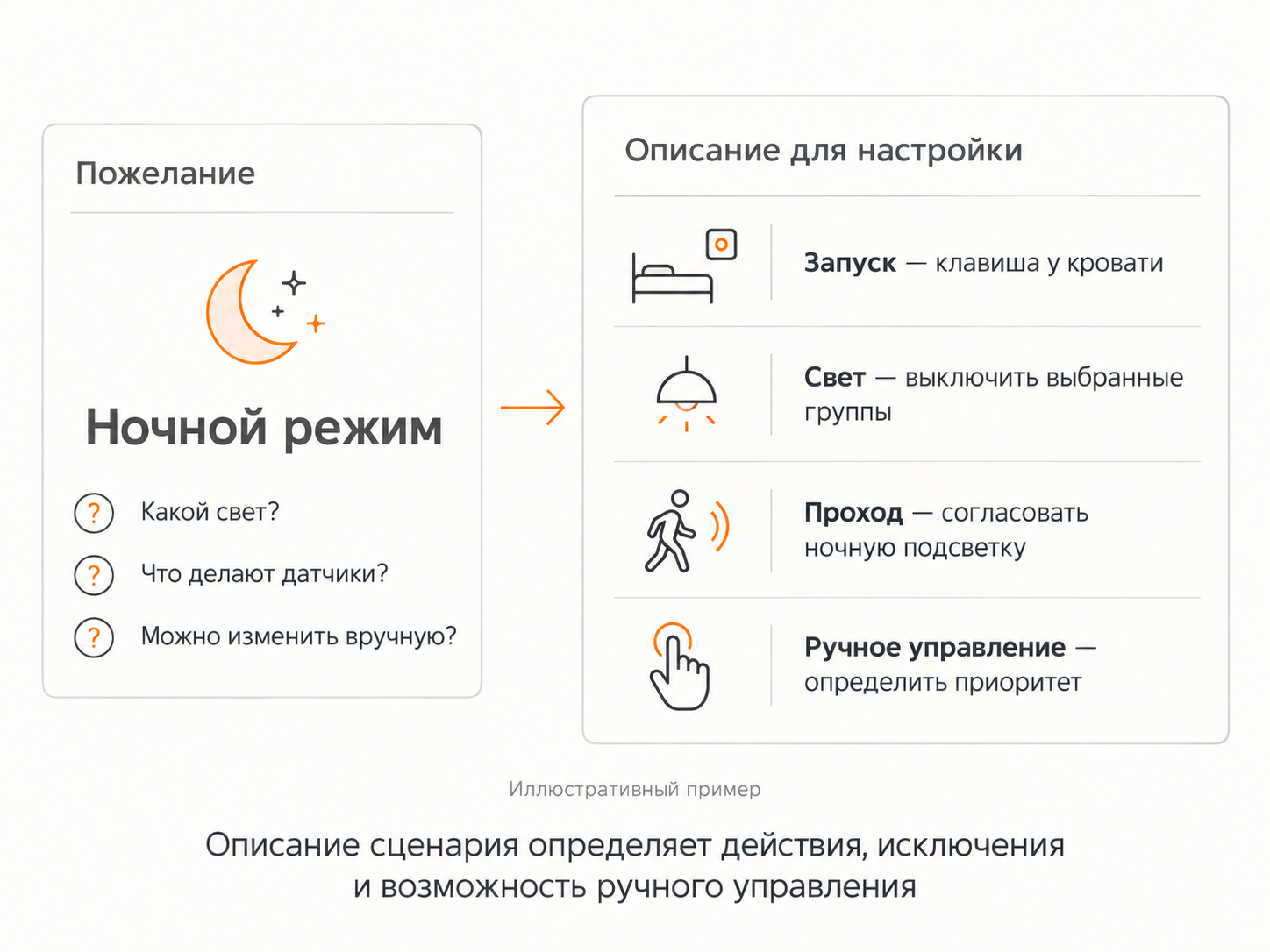

«Ночь»
Опишите, какой свет выключается, где остаётся доступное освещение и как работают датчики присутствия.
Например, заказчик может ожидать мягкую подсветку прохода ночью, но обычное освещение днём. Нужно также определить, что происходит после ручного включения света.
«Утро»
Если шторы открываются по расписанию, согласуйте время, различия между буднями и выходными, возможность отключить автоматическое действие и остановить движение.
Для всех сценариев важно обсудить приоритет ручного управления и возврат к автоматическому режиму. Это помогает избежать ситуации, когда человек меняет состояние, а автоматика сразу возвращает прежнее.
Что проверять во время пусконаладки
Проверку полезно разделить на техническую и функциональную.
Техническая проверка
Специалист проверяет доступность устройств, загрузку конфигурации, обмен командами и работу предусмотренных интерфейсов. При обнаружении отклонений выясняется их причина: настройка, подключение, комплектация или состояние смежного оборудования.
ETS содержит диагностические средства, в том числе проверку выполнения необходимых шагов ввода устройств в работу.
Функциональная проверка
Далее проверяют результат, который получает пользователь:
- правильность назначения клавиш и панелей;
- управление предусмотренными группами;
- выполнение отдельных действий и общих сценариев;
- отображение состояния, где оно предусмотрено;
- взаимодействие ручных и автоматических команд;
- согласованное поведение после восстановления питания.
Диагностика и проверка сценариев дополняют друг друга. Устройства могут обмениваться командами, но вечерний свет при этом будет отличаться от ожидаемого. Поэтому испытания проводят по согласованному перечню функций.
Как понять, что система готова к сдаче

Готовность стоит оценивать по конкретным результатам.
| Критерий | Что должно быть подтверждено |
|---|---|
| Обязательные функции | Проверены по согласованному перечню |
| Сценарии | Выполняются с учётом исключений и ручного управления |
| Замечания | Зафиксированы, устранены либо согласованы |
| Документы | Отражают итоговые решения |
| Пользование системой | Заказчик понимает основные действия |
| Дальнейшая работа | Определены порядок обслуживания и внесения изменений |
Состав передаваемых материалов нужно согласовать заранее. Он может включать актуальный проект ETS, описание функций, инструкции и результаты проверки — в зависимости от договора.
Сохранение проекта, резервных копий и актуальных версий важно для последующего изменения и сопровождения системы. KNX Association рассматривает резервирование, диагностику и управление версиями как инструменты работы с проектами.
Отдельно договоритесь, какие изменения входят в завершение работ, а какие считаются новыми пожеланиями. Это позволит предметно обсуждать корректировки после первых недель использования дома.
Что делать, если монтаж уже закончен
Обратиться за программированием и пусконаладкой KNX можно и после монтажа. Начните с передачи имеющихся материалов и описания текущего состояния.
- Соберите документацию и перечень установленного оборудования.
- Опишите желаемые функции и известные проблемы.
- Укажите, какие системы готовы, а какие ещё монтируются.
- Уточните наличие проекта ETS и предыдущих настроек.
- Согласуйте обследование, последовательность работ и критерии проверки.
Если исходного проекта ETS нет, не следует заранее считать, что любую конфигурацию можно полностью восстановить. Возможности и объём работ оценивают по установленной системе.
До оценки объекта также не стоит обещать срок запуска: одинаковая площадь домов не означает одинаковую сложность автоматизации.
Чек-лист готовности к пусконаладке KNX
Перед согласованием запуска проверьте:
- Исполнитель определён.
- Функции и сценарии описаны.
- Спецификация соответствует установленному оборудованию.
- Изменения монтажа зафиксированы.
- Подключения и устройства промаркированы.
- Смежные системы готовы к совместной проверке.
- Документы и необходимые доступы подготовлены.
- В графике предусмотрено время на испытания.
- Критерии приёмки согласованы.
- Состав передаваемых материалов определён.
Открытые вопросы лучше собрать в отдельный список и распределить между ответственными специалистами.
Частые вопросы
Можно ли заказать программирование KNX после монтажа?
Да. Для оценки понадобятся сведения об оборудовании, документация, желаемые функции и информация о выполненных работах. Если исходные данные неполные, могут потребоваться дополнительные проверки.
Можно ли заранее подготовить проект в ETS?
Часть конфигурации можно подготовить при наличии согласованных требований и точной комплектации. Итоговую работу необходимо проверить на установленном оборудовании.
Сколько времени занимает пусконаладка KNX?
Срок зависит от числа устройств, сложности сценариев, интеграций, готовности монтажа и качества исходных материалов. Его определяют после изучения объекта и состава работ.
Можно ли сдавать систему поэтапно?
Это возможно, если согласованы границы этапов и зависимости между системами. После запуска отдельных частей может потребоваться общая проверка их взаимодействия.
Можно ли позже изменить сценарии?
Многие настройки можно корректировать. Возможность изменений зависит от оборудования, архитектуры и наличия актуальных материалов проекта. Новые функции иногда требуют дополнительных устройств или работ.
Обсудите запуск KNX-системы с SATION
Планируете монтаж или готовитесь к сдаче умного дома? Начните обсуждение программирования до того, как запуск системы станет срочной задачей.
Отправьте в SATION рабочую документацию, спецификацию и описание желаемых сценариев. Укажите стадию объекта, готовность смежных систем и наличие проекта ETS.
Обсудим исходные данные, состав программирования KNX и порядок пусконаладки с учётом готовности вашего объекта.
